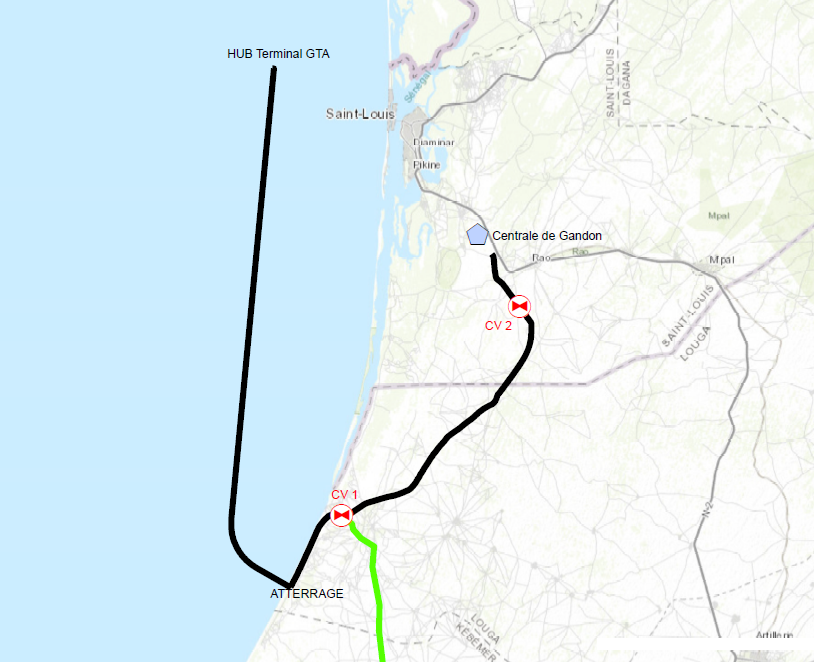

Le Segment Nord est un gazoduc de 85 km reliant le Hub GTA au Segment Vert et à la centrale électrique située à Gandon dans la région de Saint Louis.
Objectif :
Ce segment a été conçu d’une part pour acheminer le gaz naturel offshore (Hub GTA) sur les côtes sénégalaises et d’autre part pour alimenter les centrales électriques installées au Nord du pays ainsi que le Segment vert qui doit se connecter aux points de consommations situés au centre du pays.
Description :
Longueur : 85 km
▪ Du HUB GTA au Point d’atterrage à
Léona (Louga)
▪ Capacité : 300 MMSCFD
Tronçon 1 : 8 km
▪ De la station d’atterrage à Léona
(Louga) à la Chambre à vanne 01
▪ Capacité : 300 MMSCFD
Tronçon 2 : 32 km
▪ De la chambre à vanne 01 à la Centrale
électrique de Gandon
▪ Capacité : 75 MMSCFD

Capacité de transport : 300 MMSCFD
Zones traversées : Départements Saint Louis et Louga
Coût estimatif : 275 millions d’euros
État d’avancement
- Études finalisées à 100% : FEED (Front End Engineering Design), EIES (Etudes d’Impacts Environnemental et Social) et PAR (Plan D’Action et de Réinstallation)
- Financement : EPC+F
- Passation des marchés : Contrat signé le 29 avril 2025
- Début de mise en oeuvre : 1er Août 2025
- Constructeur : Groupement Sicilsaldo/ Micoperi/ Enereco
- Objectif de mise en service : fin 2026
